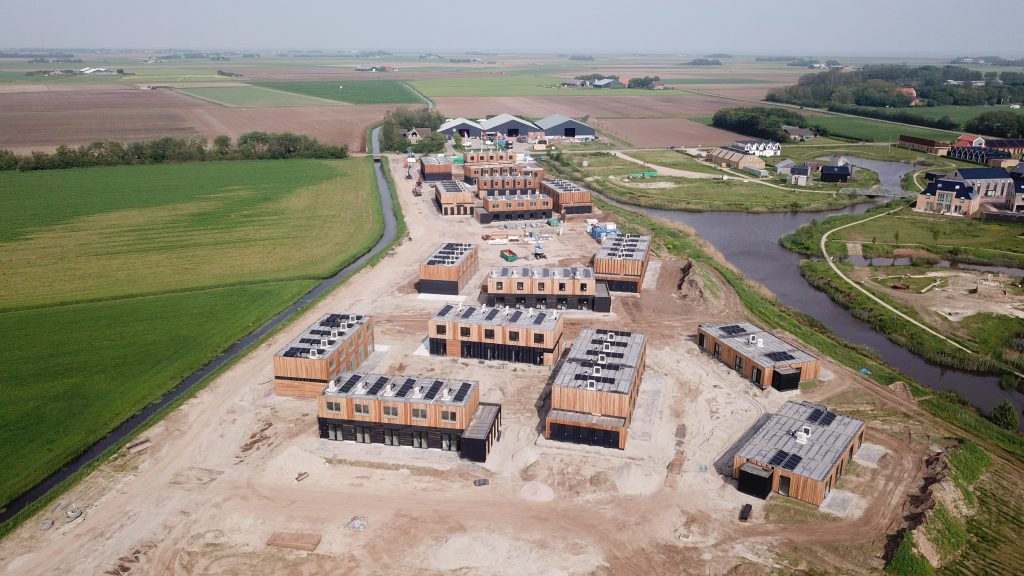

Op deze locatie zijn 120 huurwoningen gebouwd. Er zijn 70 middel-dure huurwoningen en 50 sociale huurwoningen. Het zijn tijdelijke woningen. Na 40 jaar worden de woningen verwijderd. De locatie wordt dan in de oorspronkelijke staat teruggebracht. De woningen worden verhuurd door Woontij en Schep Vastgoed.
Planning inrichting openbare ruimte
Werk
Planning
openstelling ontsluiting naar de Marsweg
gereed
aanleg brug naar Middelton
januari/februari 2025
aanleg brug naar speeleiland
januari/februari 2025
afronding aanleg beplanting
1e kwartaal 2025
aanleg fiets-/voetpad richting Buytengors
afgerond
openbare verlichting
start december 2024, afronding in januari 2025
halfverharde paden langs het water
1e kwartaal 2025
aanleg inrichtingselementen zoals vlonder, vogelkijkhut en loopbruggetjes
1e kwartaal 2025
Planning bouw woningen
Fase
Planning
planologie
afgerond
contractvorming
afgerond
omgevingsvergunning met toepassing Crisis- en herstelwet
